阳山县江滨片棚户区改造建设项目连江酒店安置点工程进度形象图片

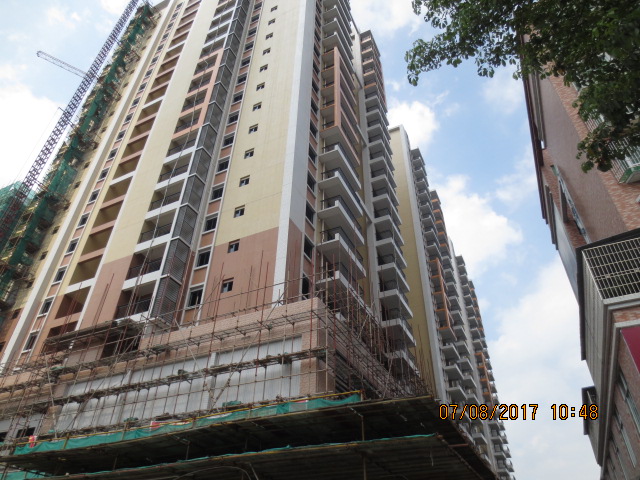

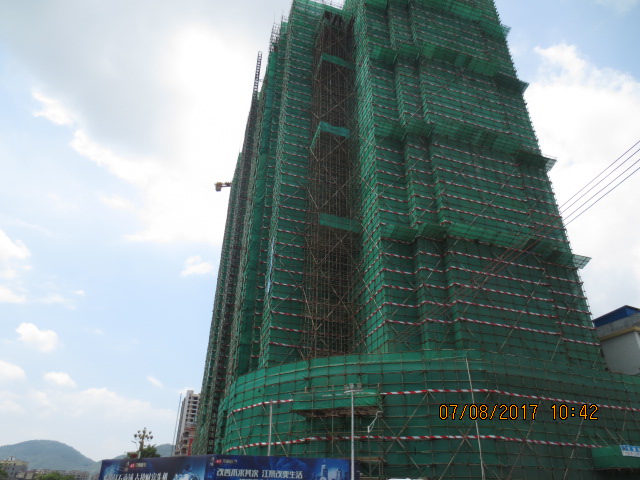

连江酒店工程进度:1-47轴二十五层柱二十六层梁板浇筑混凝土,完成十五层砌砖。
阳山县江滨片棚户区改造建设项目镇中安置点工程进度形象图片

镇中工程进度:1号楼首层内墙抹灰,化粪池开挖,公共部位地砖铺贴,电梯安装。2号楼基本完成。
阳山县江滨片棚户区改造建设项目收购组安置点工程进度形象图片

收购组工程进度:25层内墙抹灰,外墙挂网、抹灰到9层,铝合金窗安装。
阳山县江滨片棚户区改造建设项目城南市场安置点工程进度形象图片

城南市场工程进度:外墙贴砖、消防水电已完成,电梯已安装,待验收。
阳山县江滨片棚户区改造建设项目农机公司安置点工程进度形象图片

农机公司工程进度:外墙贴砖已完成,消防水电电梯安装已完成,待验收。
广东省阳山县棚户区改造建设项目工作台账(周报表)
|
|
|||||||||||
填报单位:阳山县住保办 单位:万平方米、万元 填报时间:2017.8.7
|
||||||||||||
序号
|
行政区域
|
项目名称
|
项目具体地址
|
开工时间
|
预计基本建成时间
|
|
|
套数
|
工程 |
完成投 |
工程进度
|
|
市
|
区(县)
|
|||||||||||
1
|
清远
|
阳山
|
城南江滨片棚户区(连江酒店安置点281户)
|
阳山大道与城南大道交界
|
2016.1
|
2018.12
|
4905.03
|
56858.19
|
332
|
112074607.4
|
6279.5万
|
1-47轴二十五层柱二十六层梁板浇筑混凝土,完成十五层砌砖。
|
2
|
清远
|
阳山
|
城南江滨片棚户区(镇中安置点291户)
|
粮林路与城南大道
|
2015.10
|
2018.12
|
6097.72
|
57077.57
|
471
|
124112232.4
|
9260万
|
1号楼首层内墙抹灰,化粪池开挖,公共部位地砖铺贴,电梯安装。2号楼基本完成。
|
3
|
清远
|
阳山
|
城南江滨片棚户区(收购组安置点79户)
|
城南大道北侧
|
2015.12
|
2018.12
|
756
|
15759.06
|
144
|
34301708.48
|
1998万
|
25层内墙抹灰,外墙挂网、抹灰到9层,铝合金窗安装。
|
4
|
清远
|
阳山
|
城南江滨片棚户区(农机公司安置点104户)政府购买货币化安置
|
阳山大道与教育路交界
|
2015.12
|
2018.12
|
3669
|
38458
|
362
|
154500000.69
|
|
外墙贴砖已完成,消防水电电梯安装已完成,待验收。
|
5
|
清远
|
阳山
|
城南江滨片棚户区(城南市场安置点24户)政府购买货币化安置
|
城南大道南侧
|
2015.12
|
2018.12
|
765.47
|
4689.85
|
60
|
16780000.95
|
|
外墙贴砖、消防水电已完成,电梯已安装,待验收
|
